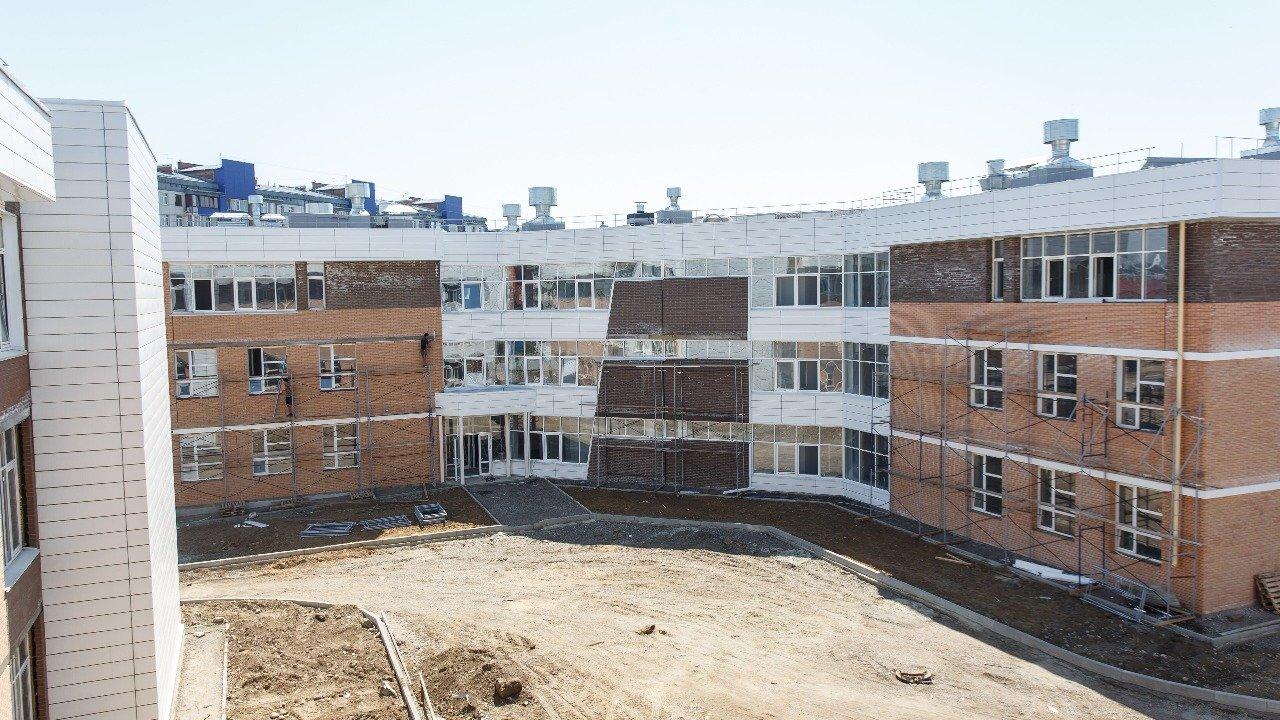

Стройка пока что идет в соответствии с графиком. Мы следим за строительством и здесь будем рассказывать, как оно продвигается.
Данные на 27 июня
В школе уже идут покрасочные работы. Монтируется оборудование. Одновременно благоустраивают прилегающую территорию. Здесь обустраивают тротуары, площадки для торжественных построений, подвижных игр и отдыха, спортивные пространства. Также будет выполнено озеленение и установлены малые архитектурные формы.
Данные на 17 мая
Строительство школы № 19 ведется с опережением графика. Срок сдачи перенесли на июль. В школе завершаются работы по облицовке фасада, кладке стен и перегородок внутри здания, ведется устройство внутренних инженерных коммуникаций водоснабжения, водоотведения, электроснабжения, вентиляции. Начаты отделочные работы, устанавливают двери.
Данные на 28 марта
На строительстве школы № 19 в Иркутске завершается остекление блоков. На всех учебных корпусах продолжаются работы по прокладке канализации, водопровода, холодного и горячего водоснабжения, ведутся внутренние и наружные отделочные работы. А на следующей неделе начнут обустройство зданий наружными системами – водоотводом, водопроводом и ливневой канализацией. С наступлением теплой погоды закончатся работы на кровле всех блоков.
Данные на 2 марта
Строители школы №19 начали кладку стен и перегородок, устройство внутренних инженерных коммуникаций, установку окон и витражей. Об этом главе города Дмитрию Бердникову доложил генеральный директор АО «УКС г. Иркутска» Евгений Савченко в ходе выездного совещания.
Одновременно облицовывают фасад здания, идет монтаж кровли. Ранее был обустроен тепловой пункт, подведена магистральная система, подано тепло в блоки, где был закрыт контур. Все работы идут по графику, пишет пресс-служба администрации города.
Данные на 7 ноября 2017 года
Завершено бетонирование учебных корпусов А и Б школы №19 в Иркутске. Рабочие приступили к выполнению кирпичной кладки по контуру здания. На блоке В бетонируется второй этаж и армируется третий. А на блоке Г рабочие приступают к бетонированию.
На блоке Д завершены работы по армированию первого этажа. На блоке Ж приступают к бетонированию первого этажа. Работы по устройству цокольного этажа спортивного блока Е будут завершены к 26 ноября, говорится в пресс-релизе администрации Иркутска. Работы идут согласно графику.
Данные на 3 октября 2017 года
В настоящее время на строительстве школы №19 на 1125 мест задействовано более 200 человек, в ближайшее время их количество увеличится. До 8 октября забетонируют стены и перекрытия первого этажа блоков А и Б, на блоках В, Г и Д забетонируют пол первого этажа и зальют фундамент корпусов Е и Ж. Задача до конца ноября — завершить монолитные работы, до конца года – закрыть контур здания. По поручению мэра, в ближайшее время будет проработан вопрос упрощения строительства в холодный период — по возможности бетонные балки конструкции заменят на металлические. Читать подробнее
Напомним, что из-за аварийного состояния фундамента с 1 января 2016 года, по решению мэра Иркутска, для безопасности детей, здание школы №19 (ул. Лермонтова, 279) было закрыто. В ноябре 2016 года старое здание демонтировали. Все ученики школы обучаются в трех школах №№24, 55 и 77.
Данные на конец сентября 2017 года:
По данным на 27 сентября 2017 года, строители завершают работы по возведению цокольного этажа, приступают к первому. Ход работ проверил мэр Иркутска Дмитрий Бердников. До конца 2017 года будет полностью закрыт контур здания. В начале следующего приступят к внутренним работам. Планируется, что уже 1 сентября 2018 года здесь начнется учебный процесс. При проектировании нового здания за основу взят типовой проект школы в микрорайоне «Эволюция». Школа модульного типа в Академгородке дополнена специальными помещениями планетария. Проведена привязка к местности, получены все разрешения, проведены экспертизы. Данные на конец сентября 2017 года
